Проекты Квартиры Контакты Способы покупки Ипотека Обмен Коммерческая недвижимость Квартиры от Брусника. Обмен Компания Готовые проекты Противодействие коррупции Знак Брусники Журнал Брусники Официальные документы Риэлторам Тендеры Подрядчикам Работа в Бруснике Для прессы Корпоративная программа About Company

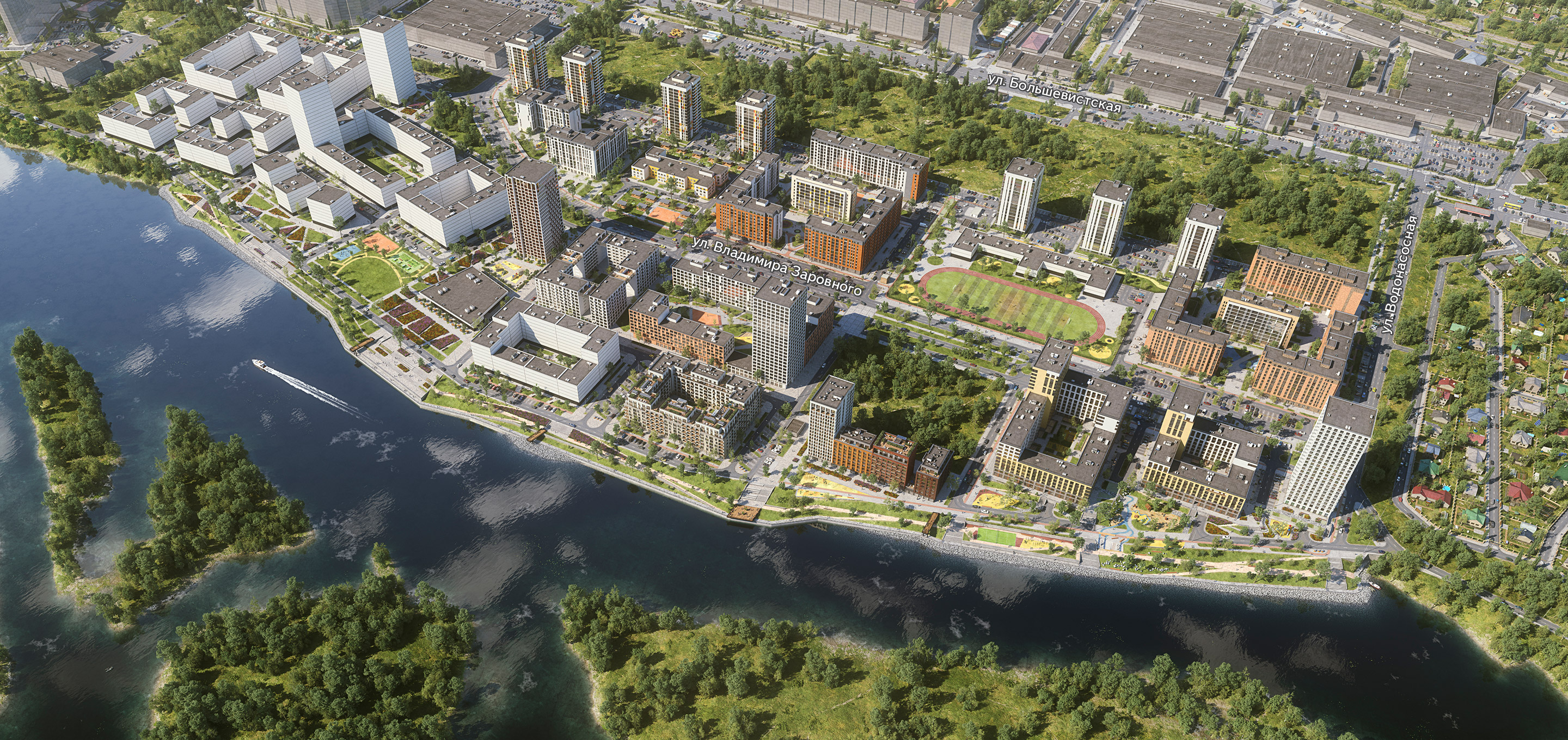

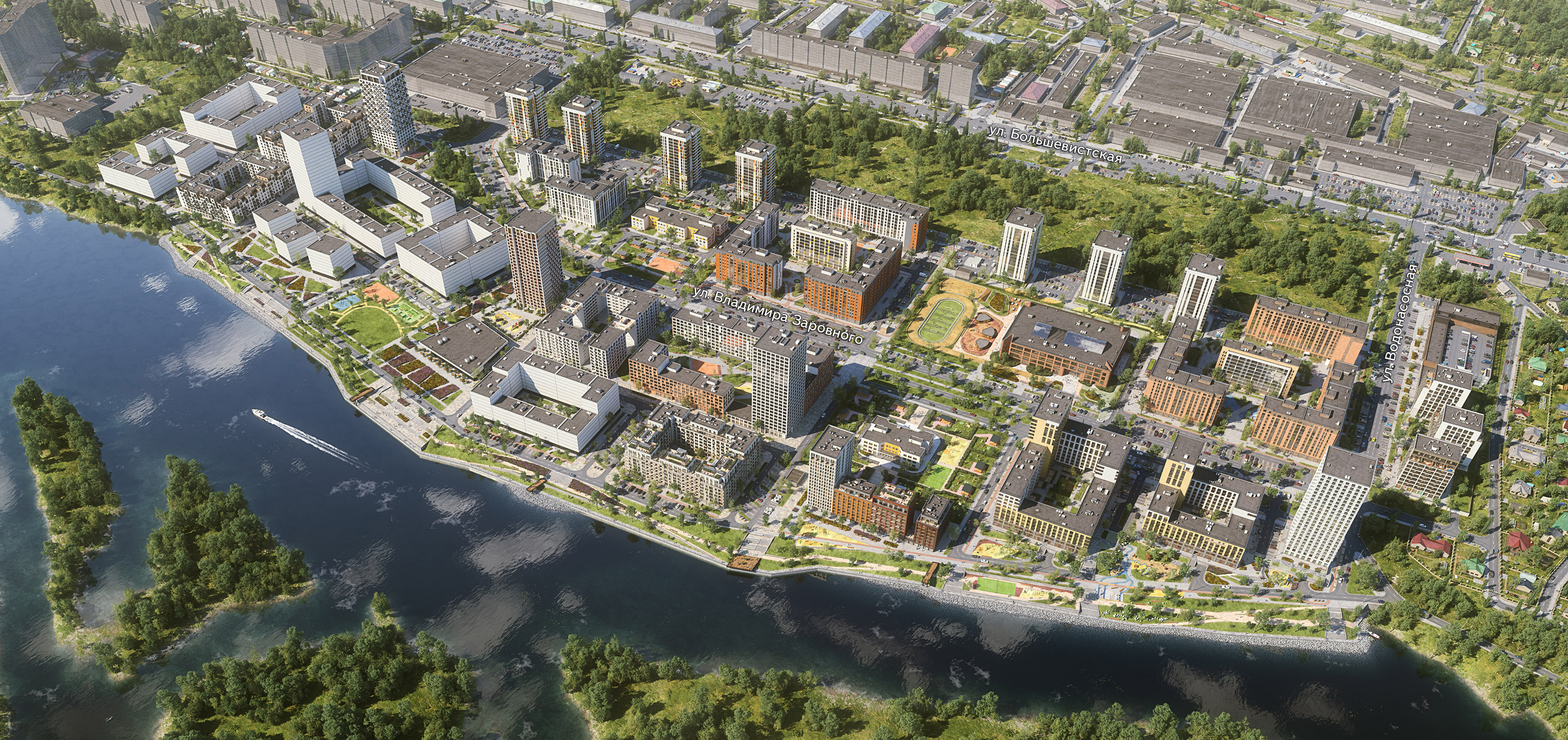

микрорайон на набережной Оби

Европейский берег

Расположение

* 10 минут пешком
Срок сдачи:

Дом 22: сдан
Дом 23: IV квартал 2019
Дом 24: IV квартал 2019
Дом 28: II квартал 2020
Дом 27: IV квартал 2020

Дом 25: IV квартал 2021

Дом 26: IV квартал 2021

Открыть карту

Выбор дома

genplan
Дом 22
1 помещение
Дом 24
2 помещения
Дом 27
1 помещение
Дом 26
8 помещений
Проведите пальцем
для просмотра генплана

Проект

«‎Европейский Берег»‎ — проект комплексного развития территории на берегу Оби. За 5 лет в микрорайоне построено 22 дома, в которых проживает 5000 семей. Этажность домов варьируется от 6-8 этажей для периметра, и до 25 этажей для башен.

В «‎Европейском Береге» есть площадки для стритбола, футбола, волейбола. Во дворах установлены уличные тренажеры. Организованы уличные площадки для выгула и тренировки собак.

Каждая группа домов — самодостаточная, здесь есть зелёные внутренние дворы, общественные пространства, на первых этажах — магазины и полезные сервисы. Вдоль всего района, параллельно с набережной, пройдет приятная живая улица с ритейлом. Она выступает в качестве центральной оси и соединит две площади между собой.

Панорамное остекление

• Панорамное остекление;
• Цементно-песчаная стяжка пола;
• Выровненные оштукатуренные стены;
• Отдельные входные группы;
• Радиаторы отопления с терморегуляторами;
• Приборы учета воды, тепла, электроэнергии;

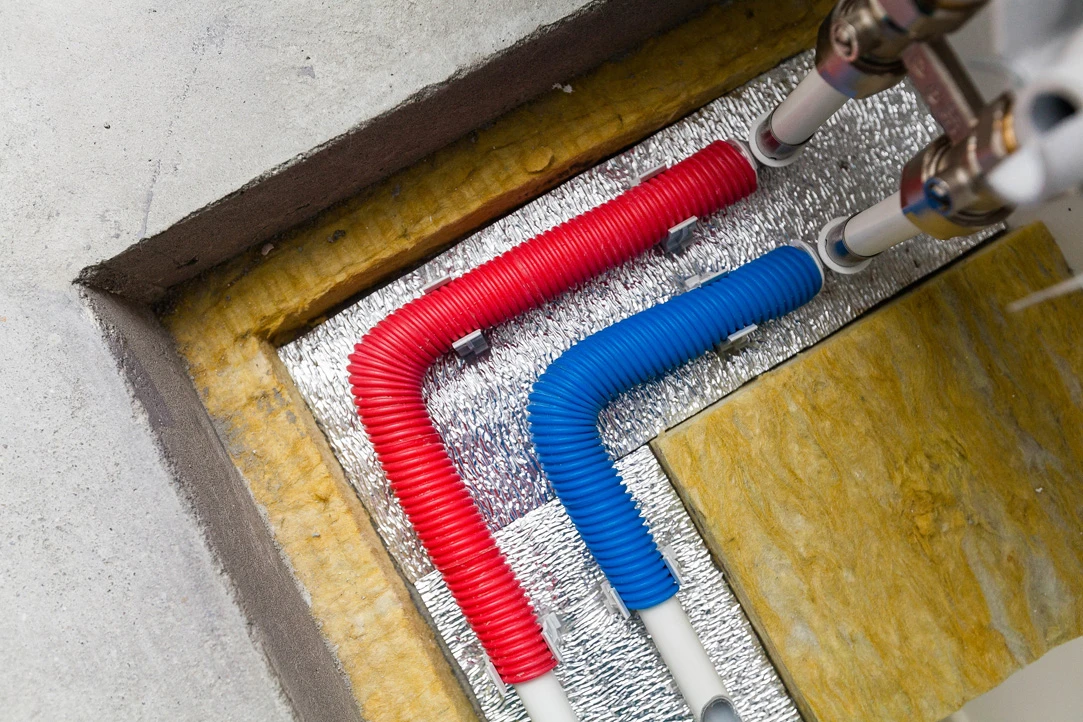

Горизонтальная разводка

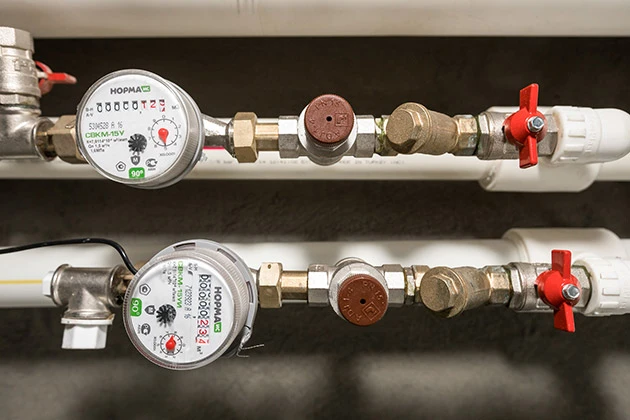

Приборы учета

При проектировании учитываются целевые назначения коммерческих помещений.
Для супермаркетов предусматривается зона выгрузки, с которой не пересекаются автомобильные и пешеходные потоки.
В коммерческих помещениях установлено панорамное остекление. Это придает эстетичный вид фасадам, выделяет зону ритейла и офисов.

Выровненные оштукатуренные стены

• Панорамное остекление;
• Цементно-песчаная стяжка пола;
• Выровненные оштукатуренные стены;
• Отдельные входные группы;
• Радиаторы отопления с терморегуляторами;
• Приборы учета воды, тепла, электроэнергии;

Радиаторы отопления с терморегуляторами

Цементно-песчаная стяжка пола

• Панорамное остекление;
• Цементно-песчаная стяжка пола;
• Выровненные оштукатуренные стены;
• Отдельные входные группы;
• Радиаторы отопления с терморегуляторами;
• Приборы учета воды, тепла, электроэнергии;

Ход строительства

1/

Ход строительства

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Инженерные решения
Отделка помещения
Ход строительства

Панорамное остекление

• Панорамное остекление;
• Цементно-песчаная стяжка пола;
• Выровненные оштукатуренные стены;
• Отдельные входные группы;
• Радиаторы отопления с терморегуляторами;
• Приборы учета воды, тепла, электроэнергии;

Горизонтальная разводка

Приборы учета

Выровненные оштукатуренные стены

• Панорамное остекление;
• Цементно-песчаная стяжка пола;
• Выровненные оштукатуренные стены;
• Отдельные входные группы;
• Радиаторы отопления с терморегуляторами;
• Приборы учета воды, тепла, электроэнергии;

Радиаторы отопления с терморегуляторами

Цементно-песчаная стяжка пола

1/

Ход строительства

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озеленению придомовой территории.

Дом 25
Завершили разработку котлована. Проводим испытания свай секций 1 и 2. Завершаем установку свай секций 3 и 4. Готовим основание для гидроизоляционных и фундаментных работ секции 4. Устраиваем сети временного электроснабжения.

Дом 26
Выполняем монолитные работы на уровне 5-6 этажей. Приступили к заполнению каркаса кирпичом и уже переходим на второй этаж здания. Установили грузовые подъёмники. Завершили засыпку пазух котлована. Обустраиваем площадку под складирование материалов. Устраиваем сети временного электроснабжения.

Дом 27
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Выполняем остекление цокольного этажа и кладку кирпича на 1 этаже. Продолжаем внутренние штукатурные работы на 1-6 этажах секций А, Б, В. Выполняем устройство пола паркинга. Монтируем внутренние инженерные сети, ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 28
Ведём фасадные работы и устанавливаем кронштейны под ограждения на окнах. Ставим окна на 24-25 этажах. Продолжаем внутренние штукатурные работы на 19-24 этажах, стяжку пола - на 20-22 этажах. Укладываем керамогранит на 2-10 этажах. Ставим лифты. Монтируем бордюры на участке благоустройства.

Дом 23
Завершили отделочные работы и сделали послестроительную уборка клининговой компанией. Высадили деревья и кустарники. завершаем работы по благоустройству.

Дом 24
Продолжаем фасадные работы. Заливаем стяжку в коммерческих помещениях.Ставим оборудование индивидуального теплового пункта. Монтируем приборы систем пожаротушения и оповещения, кабельную разводку освещения подъезда, ставим лифты. Ведем работы по утеплению стен и потолков подземного паркинга. Монтируем воздуховоды систем вентиляции и дымоудаления паркинга. Ведем устройство полов паркинга. Ставим квартирные и противопожарные двери. Выполняем декоративную кирпичную кладку в подземном паркинге. чистовую отделку подъезда. Монтируем светильники в подъездах. Выполняем благоустройство и озе
